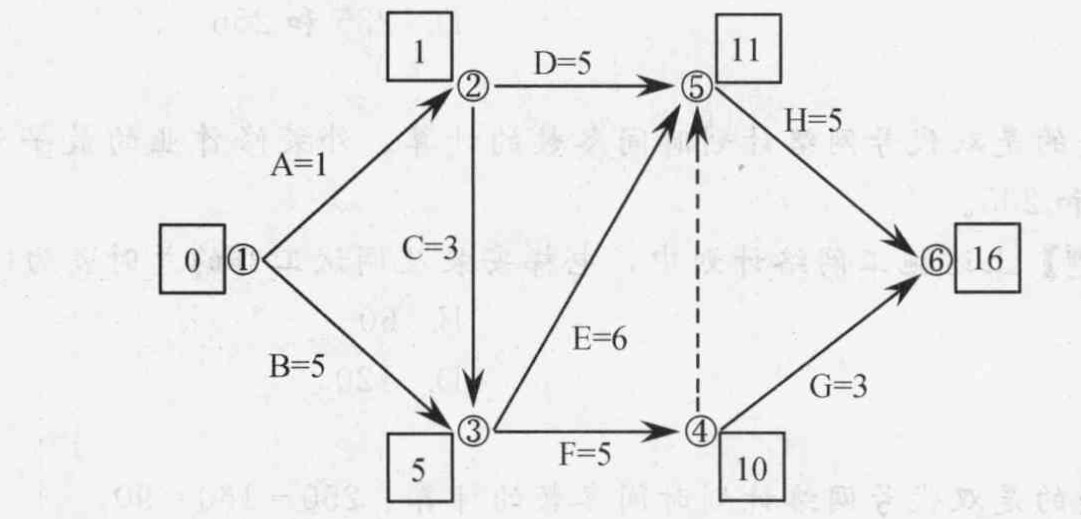

    題干:某工程項目的雙代號網絡見下圖。(時間單位:月)[9787553738093-image/9787553738093-003-014.jpg]
    題目:計算時間參數。

掃碼下載億題庫

精準題庫快速提分

參考答案

計算時間參數
采用節(jié)點法計算時間參數,計算結果見下圖。

計算過程如下:

(1)計算節(jié)點最早時間。
計算方法:最早時間:從左向右累加,取最大值。

(2)計算節(jié)點最遲時間。
最遲時間計算方法:從右向左遞減,取小值。

(3)計算工作的六個時間參數。
自由時差:該工作在不影響其緊后工作最早開始時間的情況下所具有的機動時間。總時差:該工作在不影響總工期情況下所具有的機動時間。
